Préparer une chape maigre à la bétonnière revient à mélanger du sable, du ciment et très peu d’eau pour obtenir un mortier à peine humide. Ce dosage de chape maigre à la bétonnière repose sur un ratio simple, mais la quantité d’eau et la régularité du mélange changent tout sur le résultat final.
Avant de compter les seaux, il faut comprendre pourquoi ce type de mortier se comporte différemment d’un béton classique, et ce que cela implique quand on le fabrique soi-même.
Rapport eau/ciment : le paramètre que la plupart des dosages oublient
Tous les concurrents parlent du ratio ciment/sable (1 pour 4, 1 pour 5). Peu s’attardent sur le rapport eau/ciment, qui est pourtant la première cause de fissuration sur une chape maigre faite maison.
Le principe est direct : moins il y a d’eau, moins le mortier fissure en séchant. Le retrait au séchage est proportionnel à la quantité d’eau libre dans le mélange. Sur une chape maigre, on vise un mortier à peine humide, pas une pâte fluide.
Des guides techniques récents alignés sur le NF DTU 26.2 positionnent le rapport eau/ciment autour de 0,5 comme repère maximal. En pratique, pour une chape maigre, on reste en dessous. Le mélange doit former une boule quand on le serre dans la main, sans qu’aucune eau ne s’en échappe. Si de l’eau perle entre vos doigts, il y en a trop.

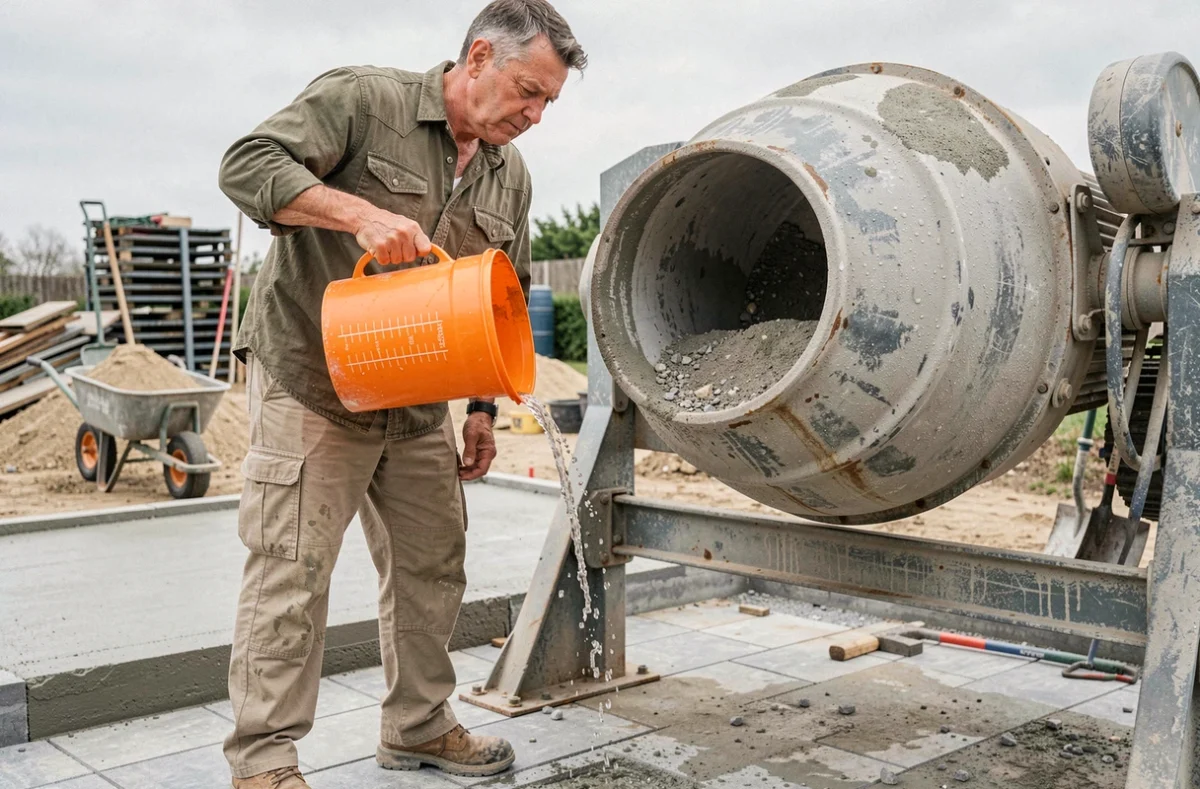

Avec une bétonnière, la tentation est forte d’ajouter un demi-seau « pour que ça tourne mieux ». C’est exactement ce surplus qui provoque le faïençage quelques semaines après la pose. L’eau s’ajoute par petites quantités, jamais d’un coup. Versez un quart de seau, laissez tourner trente secondes, évaluez, puis ajoutez si nécessaire.

Dosage chape maigre par gâchée : volumes concrets au seau
Vous avez une bétonnière de capacité standard. Voici comment remplir une gâchée sans balance ni calcul compliqué.
Ratio de base et traduction en seaux
Le dosage courant correspond à 1 volume de ciment pour 4 à 5 volumes de sable 0/4. En seaux de 10 litres, cela donne pour une bétonnière classique :
- 2 seaux de ciment (environ un demi-sac de 25 kg de CEM II 32,5)
- 8 à 9 seaux de sable 0/4, propre et sans terre
- Un demi-seau d’eau au maximum, ajouté progressivement
Pourquoi 4 à 5 volumes de sable et pas un chiffre fixe ? Parce que l’humidité naturelle du sable varie. Un sable stocké dehors après la pluie contient déjà de l’eau. Il faudra alors réduire l’apport d’eau et éventuellement rester à 4 volumes de sable pour garder la bonne consistance.
Ordre d’introduction dans la cuve
Commencez par verser la moitié du sable, puis le ciment, puis le reste du sable. Laissez tourner à sec une vingtaine de secondes pour homogénéiser. Ajoutez ensuite l’eau petit à petit. Cet ordre évite que le ciment colle aux parois et forme des grumeaux.

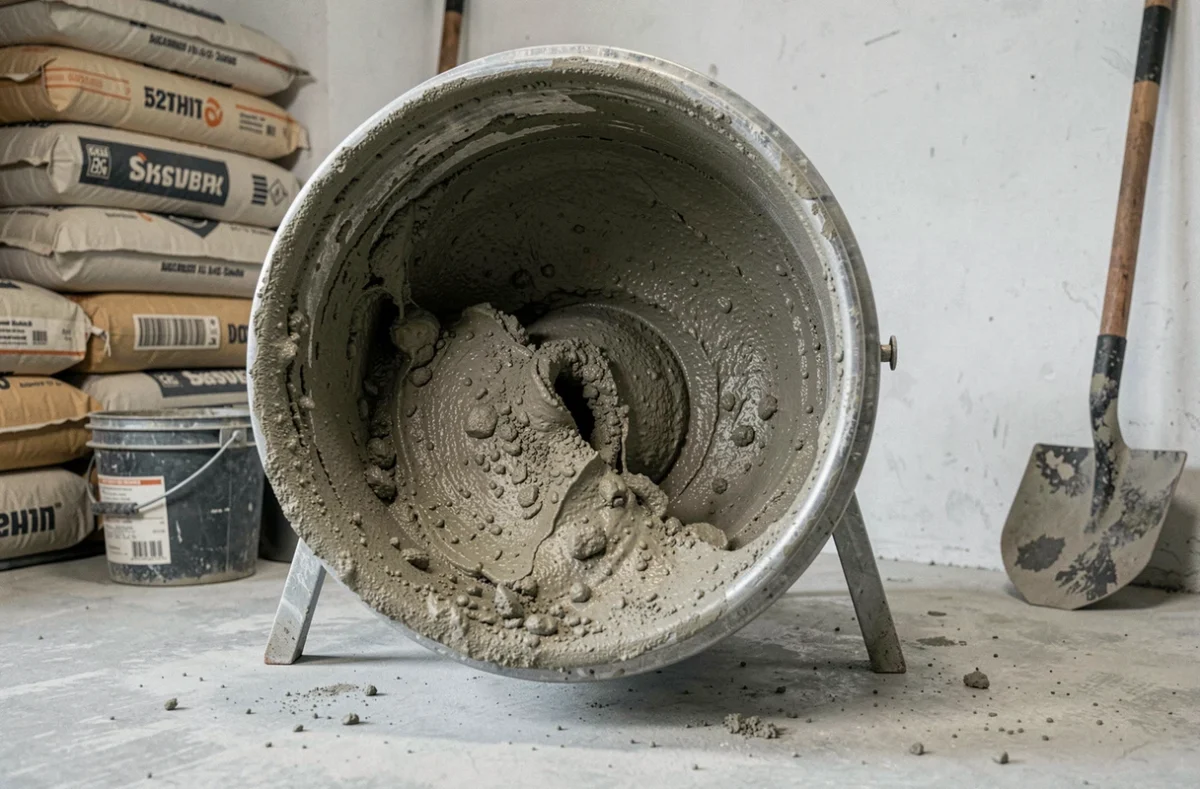

Un mélange homogène se reconnaît à sa couleur uniforme, sans traînées grises ni poches de sable sec. Si vous voyez des variations de teinte, laissez tourner plus longtemps avant d’ajouter de l’eau.
Chape maigre maison contre chape prête à l’emploi : ce que le dosage change vraiment
Fabriquer sa chape à la bétonnière coûte moins cher au mètre carré qu’un sac de chape prête à l’emploi ou qu’une livraison en camion toupie. La différence de prix est sensible, surtout sur de grandes surfaces. Mais le prix n’est pas le seul critère.
Risque de fissuration
Une chape prête à l’emploi (en sac) contient des adjuvants qui réduisent le retrait au séchage. Le dosage en eau est calibré en usine : la notice indique une quantité précise pour un sac donné. Avec une bétonnière, la régularité du dosage en eau dépend entièrement de l’opérateur. D’une gâchée à l’autre, le mélange peut varier. Ces variations créent des zones de retrait différentiel, donc des microfissures.
Le camion toupie livre un mortier encore plus homogène, malaxé mécaniquement pendant le transport. Sur une surface supérieure à une quinzaine de mètres carrés, cette régularité réduit nettement le risque de fissuration.
Planéité et compatibilité avec les revêtements modernes
Vous prévoyez de poser du carrelage grand format, du vinyle clipsable ou une résine de sol ? Ces revêtements sont moins tolérants qu’un petit carreau céramique. Un carrelage grand format amplifie le moindre défaut de planéité : il bascule, sonne creux, se fissure sous charge.
Une chape maigre tirée à la règle après une fabrication à la bétonnière peut tout à fait convenir, à condition de respecter deux points :
- Tirer la chape entre des guides (règles ou tasseaux calés au niveau laser) pour garantir une tolérance de planéité compatible avec le revêtement choisi
- Laisser sécher au moins une semaine avant la pose, en protégeant la surface des courants d’air qui accélèrent le retrait en surface
- Vérifier la compatibilité avec le classement UPEC du local si l’on travaille dans un bâtiment soumis à des règles professionnelles
Une chape fluide (anhydrite ou ciment), livrée par toupie et auto-nivelante, atteint une planéité supérieure sans effort de tirage. Mais elle nécessite un équipement de pompage et un temps de séchage plus long avant la pose d’un revêtement collé.

Calcul du volume total de chape maigre pour une surface donnée
Avant de lancer la bétonnière, il faut savoir combien de gâchées prévoir. Le calcul est direct : multipliez la surface en mètres carrés par l’épaisseur en mètres.
Pour une pièce de 12 m² avec une épaisseur de 5 cm, le volume de mortier est de 0,6 m³. Chaque gâchée dans une bétonnière standard produit un peu plus de 100 litres de mélange fini (le volume se tasse par rapport aux matériaux secs). Il faut donc compter environ 6 gâchées pour cette surface.
Prévoyez toujours une gâchée supplémentaire. Les pertes au sol, le fond de cuve et les ajustements de niveau consomment du mortier. Mieux vaut avoir un léger surplus que devoir relancer la bétonnière en urgence alors que la première partie commence à tirer.
Séchage et épaisseur minimum : deux contraintes liées au dosage
L’épaisseur minimale d’une chape maigre se situe généralement autour de 4 à 5 cm. En dessous, le mortier n’a pas assez de masse pour résister aux contraintes de retrait sans se fissurer. Si votre réservation (l’espace entre la dalle et le niveau fini) est inférieure à 4 cm, une chape maigre classique n’est pas le bon choix : orientez-vous vers un ragréage ou une chape fluide mince.
Le temps de séchage dépend directement du dosage en eau initial. Un mortier trop mouillé met beaucoup plus longtemps à sécher et reste fragile plus longtemps en surface. Avec un dosage correct (mortier « terre humide »), la chape est praticable à pied au bout de 24 à 48 heures et prête à recevoir un revêtement collé après plusieurs jours de cure.
Le dernier piège fréquent : couler la chape sur un support non humidifié. La dalle béton absorbe l’eau du mortier par capillarité, ce qui assèche la base de la chape et provoque un décollement. Humidifiez le support sans le noyer, ou posez un film polyane si la configuration l’exige. Le dosage parfait ne rattrape pas un support mal préparé.
